烟囱内壁脱硫防腐 脱硫防渗防腐护筒

一、施工准备

1.停机条件 脱硫系统停运,烟囱降温至常温 内壁干燥、无大量结露、无积灰挂料

2.安全措施 受限空间作业票、通风、气体检测 强制通风、安全电压照明(≤36V) 双监护、防火、防毒、防坠落

3.机具材料 喷砂设备、角磨机、高压风机 耐高温乙烯基酯底漆、玻璃鳞片胶泥、面漆 滚筒、刮板、抹刀、电火花检测仪

二、施工流程

1. 表面处理

混凝土烟囱:清除浮浆、疏松层、油污、灰尘,修补孔洞裂缝

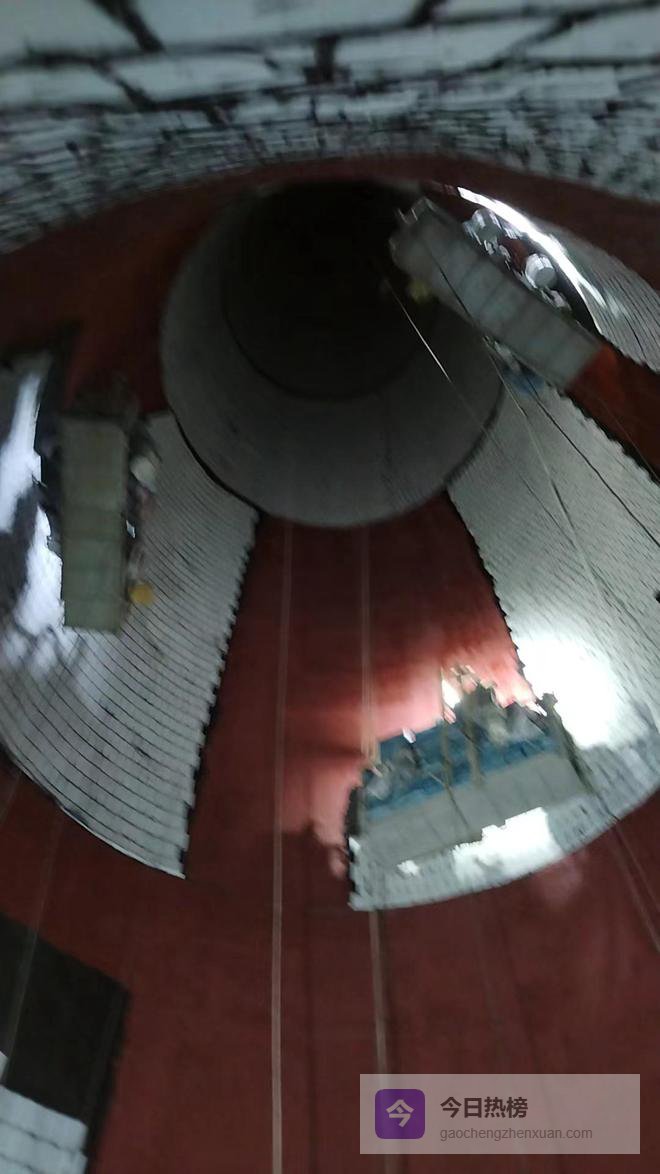

钢烟囱:喷砂除锈至Sa2.5 级,粗糙度 40~70μm处理后4小时内刷底漆

2. 涂刷底漆

乙烯基酯耐酸底漆 1~2 遍 封闭基底、增强附着力、防止返锈返碱 均匀无漏涂、表干后施工下道

3. 玻璃鳞片胶泥施工(主体)

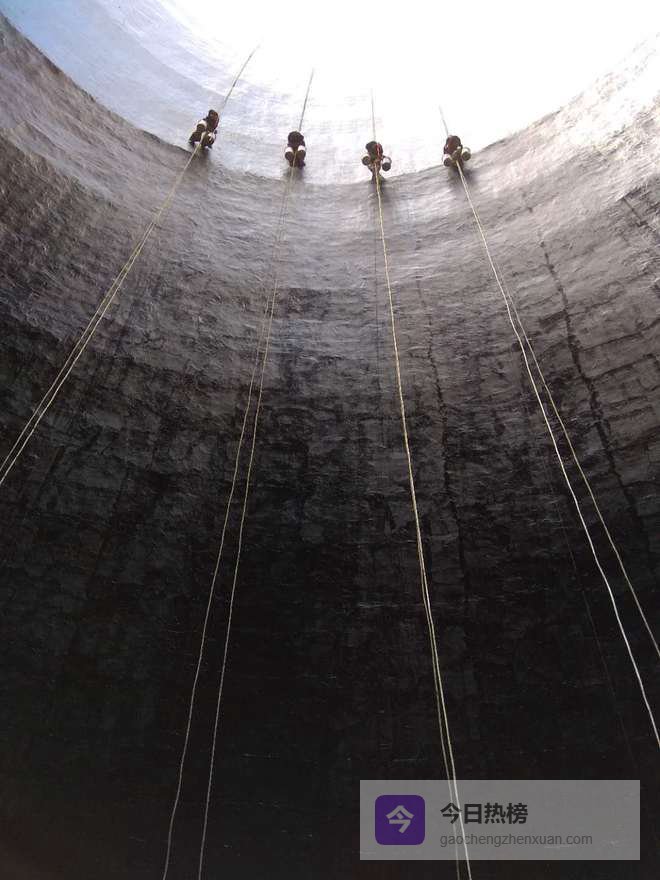

材料:高温型乙烯基酯玻璃鳞片胶泥 施工:抹涂 / 刮涂,2~3 遍

总干膜厚度:1.5~2.0mm(按设计)阴阳角、接口、焊缝、牛腿位置做加强层,每层表干后再施工下一层

4. 面涂层

耐酸耐高温面漆 1~2 遍 封闭针孔,提高抗渗、抗冲刷能力

5. 检测与验收

厚度检测:达到设计厚度

电火花检漏:无击穿、无针孔

外观:平整、无气泡、无流挂、无脱落

三、质量要求

防腐层与基层粘结牢固,无起壳、分层

表面平整、色泽均匀,无漏涂、针孔、裂纹

脱硫湿烟气环境下耐酸、耐温、抗渗达标

四、安全要点

必须强制通风 气体检测

佩戴防毒面具、防腐防护服、护目镜 严禁烟火,涂料、溶剂分开存放

受限空间严禁单人作业,执行双人监护

原创文章,作者:何敏,如若转载,请注明出处:http://m.gaochengzhenxuan.com/rebang/6926.html

(0)
何敏何敏
上一篇 2026-02-26
下一篇 2026-02-26

相关推荐

  • 注意!今年蚊子提前“苏醒”了,专家回应“史诗级加强”

    近日,“今年蚊子可能迎来史诗级加强”话题引发网友热议并冲上热搜。扬州蚊子会不会比往年多很多?江苏里下河地区农科所应用微生物研究室专家徐健表示,由于平均气温偏高,今年蚊子提前“苏醒”。至于蚊子数量会不会“史诗级加强”,还要看蚊子基数到底有多大以及后期的气候、防治

    2026-04-03
    997
  • 郑州铁路清明假期迎来出行热潮 计划增开临客列车111列

    为期5天的铁路清明假期运输今日启动,自4月3日至4月7日,国铁集团郑州局预计发送旅客423.2万人次,日均发送旅客84.7万人次,较2025年同期增长3.7%。客流高度集中,出行需求旺盛今年清明假期,随着气温回升,旅客出行意愿强烈。国铁集团郑州局管内探亲、祭祖

    2026-04-03
    936
  • 恩施旅游攻略带娃篇,恩施7日游适合家庭出行,打卡地心谷与梭布垭石林,让孩子亲近大自然

    说起恩施,我脑海里首先浮现的是一片翠绿的山谷和清澈见底的溪水。几年前第一次带家人来这里,就被它那种“藏在深山人未识”的原始气息打动了。没有过度的商业开发,只有连绵的喀斯特峰林、幽深的地缝和朴实的土家风情。带着孩子走在山间小路上,呼吸着湿润清新的空气,听着鸟叫虫

    2026-04-03
    624
